現場主義(建設現場情報サイト)

建設業に携わる人間として、現場主義をモットーに
現場に役立つ情報(品質・環境・安全・ISO・IT・ICT・CALSなど)を中心に、様々なことを発信しています。

霊岸島ならぬ、「令和島」

地図を見ていると令和島ならぬ地名が
ここは中央防波堤外側埋立地と呼ばれ、長年様々な工事が行われてきた地域。

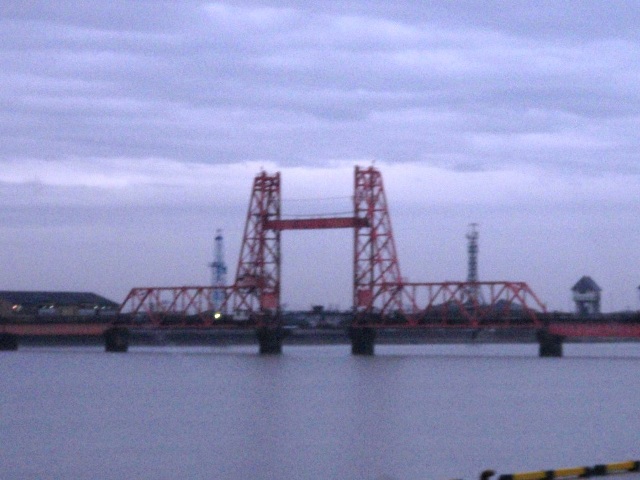

何もない頃のゲートブリッジ
https://const.livedoor.biz/archives/52046530.html
そして長年住所のない場所でした
https://const.livedoor.biz/archives/51063416.html
その一部が大田区、その他が江東区に
https://const.livedoor.biz/archives/52393041.html

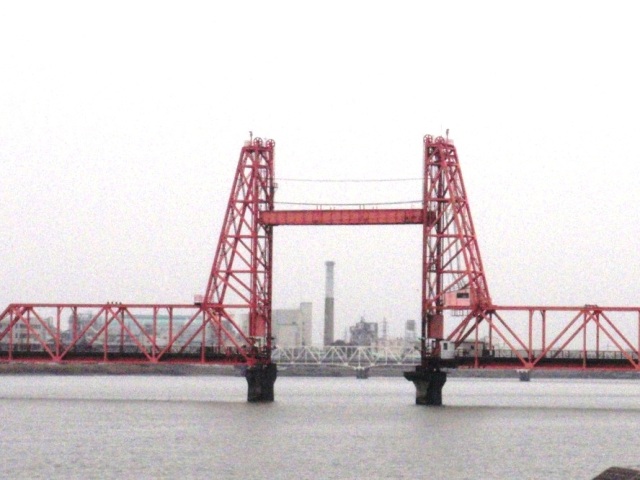

海の森トンネルや海の森大橋も開通しオリンピックを迎えるだけでした。

今回の令和島は、大田区の部分
2020年6月に誕生した住居表示(大田区サイト)
https://www.city.ota.tokyo.jp/smph/oshirase/mokutekibetsu/koseki/machikuikishinsetsu.html
FullSizeRender IMG_5462
ちなみに江東区側の一部は「海の森」となったようです。
https://www.city.koto.lg.jp/060301/kurashi/sumai/jyuukyohyouji.html

FullSizeRender
これまでの経緯はこちらに
https://www.city.koto.lg.jp/010121/kuse/shisaku/torikumi/20191007.html
IMG_5464 IMG_5465

【建設現場あるある】敷鉄板の吊り穴が隠れミッキー!など

こちら、あの有名なキャラに見えますよね!
ミッキー

こちらは敷鉄板といわれる現場でよく敷かれている大きな鉄板です。
鉄板
いろいろな大きさがありますが、サブロク、ゴットー、ゴニジュウと大きさで呼び名が変わります。
(3x6、5x10、5x20で単位は尺になります、約30僂覆里妊乾奪函爾1.5mx3m)

そして、敷鉄板には、鉄板を吊って持ち上げるために穴があいています。
この穴にいろいろな種類があります。
鉄板くま 鉄板くま2
くまさんシリーズ
鉄板ハート鉄板くま3
ハート、ねずみ?
鉄板ミッキー 鉄板くまミッキー
そして隠れミッキー!、なかなか現場の外から探すのは難しいですが、探してみてください。

 以上「現場あるある」でした。

【品川駅】じゃまな京急をJRと同じ地上へ

品川駅は京急だけが立体化され、いわゆる2Fを走っていますが、他多数のJRは地上を走っています。
この京急を地上化して、人工地盤で一体化させるプロジェクトが始まっています。

東京都(連続立体交差事業)
https://www.toshiseibi.metro.tokyo.lg.jp/kiban/pamphlet/pdf/pamphlet_47.pdf
https://www.kensetsu.metro.tokyo.lg.jp/content/000051458.pdf

FullSizeRender

雨の東京で先ほど撮影した品川駅山手線ホーム前の空き地、こちらに京急のホームができるようです。
FullSizeRender

【建設現場あるある】壁一面にカレンダー

建設現場の事務所には、このようにカレンダーを1枚ずつはがして壁一面に貼っている場合が多いです。
IMG_4740

しかも、当該月が過ぎてもはがしません。

未来は今後の打合せのため
過去は作業を思い出したり
さかのぼり書類の日付の曜日を確認するため

「現場あるある」でした。

2020年10月1日以降契約の建設工事は色々と変わっています、変更点と各地整のマニュアル

2021年3月に色々と様式などが公開され(詳しくは)、2020年10月1日以降に契約した建設工事は色々と変わりました。
大きく変わったのは、工事現場の配置技術者の合理化建設業許可証掲示義務の緩和施工体制台帳に作業員名簿の添付を義務化、です。

■請負契約の記載事項と見積条件の提示事項が追加されます(法第19条第1項)
(1)工事を施工しない日又は時間帯の定めをするときは、その内容の記載が必要となります。
■監理技術者の専任義務が緩和されます(法第26条第3項、令第28条、29条)
(1)専任が求められる監理技術者について監理技術者の職務を補佐する者を当該工事現場に専任で置くときには、専任が求められなくなります。
(2)上記の場合の同一の監理技術者が配置できる工事現場数は2となります。
(3)監理技術者の職務を補佐する者は、監理技術者がその職務として行うべきものに係る基礎的な知識及び能力を有すると認められる者とされており具体的には以下のいずれかの者となります。
・建設工事の種類に応じた1級技士補であって、主任技術者要件を満たす者
・建設工事の種類に応じた監理技術者要件を満たす者
■主任技術者の配置義務が合理化されます(法第26条の3、令第30条)
(1)特定専門工事の元請負人が置く主任技術者が、当該下請負人の配置しなければならない主任技術者が行うべき職務を行う場合においては、その下請負に係る建設工事につき主任技術者を置くことを要しないことになります。
※特定専門工事にかかる下請総額が3,500万円未満のものに限ります。
(2)当該元請負人が置く主任技術者は、当該特定専門工事と同一の種類の建設工事に関し一年以上指導監督的な実務経験を有しており、当該工事の現場に専任で配置する必要があります。
(3)特定専門工事とは、大工工事又はとび・土工・コンクリート工事のうち、コンク
リートの打設に用いる型枠の組立てに関する工事と鉄筋工事となります。
(4)あらかじめ、注文者の書面による承諾を得る必要があります。

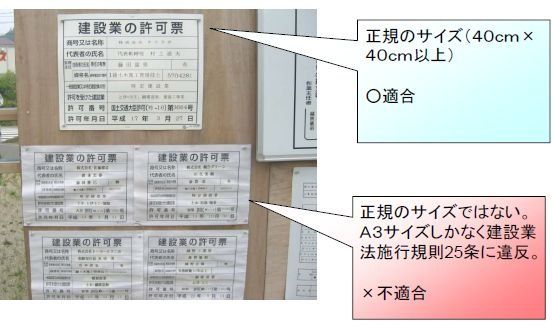

■標識の掲示義務が緩和されます(法第40条、規則第14条の6)
(1)建設業者が工事現場に標識を掲げる義務について、発注者から直接請け負った工事のみを対象とすることとなり、下請の建設業者については掲示を要しないこととなります。
(2)施工体系図へ次の記載内容が追加となります。
・代表者の氏名 ・特定専門工事の該当の有無 ・建設業の許可番号 ・一般建設業又は特定建設業の別
■施工体制台帳の記載内容が追加されます(規則第14条の2)
(1)施工体制台帳の記載事項として、当該建設工事の従事者に関する事項が追加されます。
(近畿地整 令和2年10月からの改正事項:https://www.kkr.mlit.go.jp/kensei/kensetugyo/pdf/00.pdf)

【各地整からの建設業法・施工体制台帳マニュアル】近畿がオススメ!

関東地方整備局:2021年3月版
建設工事の適正な施工を確保するための建設業法
https://www.ktr.mlit.go.jp/kensan/index00000006.html
PDF:https://www.ktr.mlit.go.jp/ktr_content/content/000699485.pdf
中部地方整備局

近畿地方整備局:2021年3月版
建設業法に基づく適正な施工体制と配置技術者
https://www.kkr.mlit.go.jp/kensei/kensetugyo/index.html
PDF:https://www.kkr.mlit.go.jp/kensei/kensetugyo/pdf/all-data_R0303.pdf

中国地方整備局:2020年10月版
建設業法に基づく適正な施工体制についてQ&A
http://www.cgr.mlit.go.jp/chiki/kensei/kensetu/kensetu.htm
PDF:http://www.cgr.mlit.go.jp/chiki/kensei/kensetu/pdf/sekoutaisei_qa.pdf

四国地方整備局:2021年3月版
建設業法のポイント
http://www.skr.mlit.go.jp/kensei/sangyou/01_kensetu/09-point/index.html
PDF:http://www.skr.mlit.go.jp/kensei/sangyou/01_kensetu/09-point/2103point.pdf

九州地方整備局:2021年3月版
よくわかる建設業法
http://www.qsr.mlit.go.jp/n-park/construction/index_02.html
PDF:http://www.qsr.mlit.go.jp/n-park/construction/pdf/2103yokuwakarukensetugyoho.pdf

CADじゃなく手書きでもいいんです

日々必要な作業計画書や施工図、若手職員はCADを使いこなしていますが、
それ、本当にCADが早いですか?
手書きじゃダメですか?

例えばこんなのは?

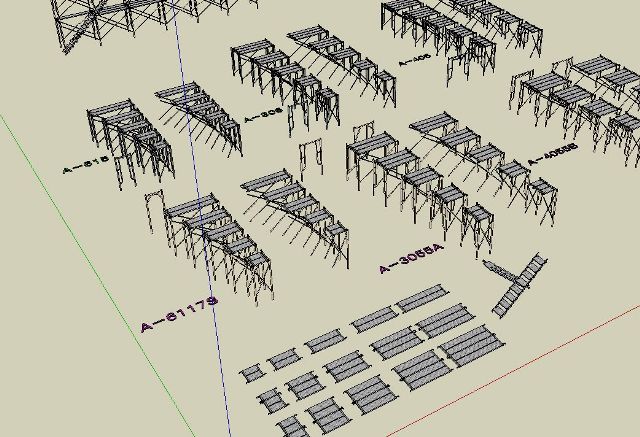

IMG_4664

もちろん、3DCADできれいに書けますが、手書きでも十分伝わりますよね。
クレーンやバックホウの作業計画書なんかも手書きでよいと思います。
必要なのはきれいさではなく、計画内容にもれなく、そしてみんなに周知すること、ですので。

新しい施工体系図様式、下請の建設業許可はこちらに記載

2019年の建設業法改正、2020年10月の施行などで、施工体制台帳が変わっておりますが、2021.3.2にやっと正式な様式が公開となりました。
対象は、「令和2年10月1日以降に契約する建設工事おいて使用」となります。
下請の建設業許可は下記の様に施工体系図内に記載となり、業法に基づく大きさでの掲示は元請のみとなるようです。
施工体系図新様式
施工体制台帳、再下請負通知書には事業者IDが追加され、添付には作業員名簿が必要となります。
作業員名簿

2021年3月2日:施工体制台帳の作成等について(通知)
https://www.mlit.go.jp/totikensangyo/const/content/001389111.pdf
通達関係
https://www.mlit.go.jp/totikensangyo/const/1_6_bt_000180.html

施工体制台帳の経緯
1995年6月29日(1994年に建設業法の一部改正)
 特定建設業者に施工体制台帳の作成義務付け
2000年(入契法)
 入契法適用対象公共工事については発注者へその写しを提出義務
2015年4月1日(2014年建設業法等の一部改正)
 下請契約する公共工事は金額にかかわらず作成が義務付け
2021年3月(2019年建設業法等改正、2020年規則一部改正)
 作業員名簿の追加

福島沖地震の影響で減速運転中の東北新幹線、どのように減速しているのか?

2021.2.13(土)に震度6強を観測した福島県沖地震にて電柱20本や高架橋の柱10本が損傷し、応急復旧の後、2021.2.24(水)に全線で運転を再開しましたが、電柱のひびや金具の損傷などが判明し、現在は減速運転となっております。
先日、八戸駅から東京駅まで、はやぶさ10号に乗ってみましたので、どのように減速運転をしているのか、確認してみました。

はやぶさ10号
   八戸発-盛岡発-仙台発-東京着
通 常:08:11-08:50-09:30-11:04
減 速:08:11-08:50-09:46-12:04
時間差:±0:00 ±0:00 +0:16 +1:00

定刻通り八戸駅を出発、盛岡駅からくりこま高原駅手前まで320km/h通常運転
くりこま

くりこま高原駅付近から仙台駅までは160km/hで運転
古川手前

仙台を過ぎると100-130km/h(細かい区間設定があるのでしょう)
福島

那須塩原駅手前で加速し、通常運転へ。
那須塩原

計算すると、
くりこま高原駅-仙台駅間の80km区間で320km/h→160km/hになり、+約16分
仙台駅-那須塩原駅間の170km区間で320km/h→平均115km/hになり、+約46分
合計で1時間の追加となります。 将来への記録として。

改正特定化学物質障害予防規則(溶接ヒューム)

アーク溶接等作業について主に2021年4月に施行される法改正です。
溶接ヒューム
粉じん障害防止規則に加え特定化学物質に位置づけられて、特定化学物質障害予防規則の適用を受けます。
ヒューム改正内容

要約すると
・作業主任者の選任(2022年3月末まで猶予あり)
・作業環境測定の実施(主に屋内)、必要に応じて換気や保護具
・金属アーク溶接等作業に常時従事する人は特殊健康診断(じん肺も)が必要
 (事業主は特定化学物質健康診断結果報告書を労働基準監督署に提出)

東京労働局ホームページ
https://jsite.mhlw.go.jp/tokyo-roudoukyoku/news_topics/event/newpage_00051.html

【東京労働局】Webによる改正特定化学物質障害予防規則(溶接ヒューム)セミナー
https://www.youtube.com/watch?v=LiG9bxMm4TI

現場監督の未来を見て、今を変えませんか!?(建設ITガイド)

建設現場DXと言うことで、
「現場監督の未来を見て今を変える」という副題で、建設ITガイド2021に執筆させて頂きました。
建設ITガイド2021
http://it.kensetsu-plaza.com/cad/ebook2021/
内容としては、広い範囲から細かい範囲まで網羅した感じです。
・「建設DX」とは
・建設現場にも必要な「建設DX」の狭義・広義の意味
・「建設DX」推進の背景
・2030年代、Beyond5G(6G)時代の建設現場
・PRISMから見える近未来建設現場技術
・身近な建設DXツール
・建設現場における遠隔臨場、遠隔確認
・公共工事で工事写真に落書きが可能に

エレコムとバッファローのUSB接続SSDを比較(500GBで)

USBメモリではなく、外付けハードディスクのように使用することができるUSBスティック型SSDを購入するのに2大メーカーでもあるエレコムとバッファローを比較してみました。
SSD

エレコム ESD-EMN0500GBK (以下:E)

バッファロー SSD-PUT500U3-B/N (以下:B)

大きさ
(E)重さ約10g、幅64×奥行き21×高さ9mm →○
(B)重さ約17g、幅68.2mm×奥行き23mm×高さ11mm

接続
(E) USB3.2(Gen1)、読み出し最大400MB/s
(B) USB 3.2(Gen1)、リード時約430MB/s →○

カラー
(E) ブラック、ブルー、シルバー →○
(B) ブラックのみ

容量
(E) 128GB、250GB、500GB、1TB →○
(B) 250GB、500GB、1TB

セキュリティソフト
(E) パスワード自動認証機能付セキュリティソフト「PASS」
(B) 安心・簡単暗号化「SecureLock Mobile2」

発売
(E) 2020年11月下旬
(B) 2020年11月18日

建設現場でも溶接管理技術者(ウェス)を活用

一社日本溶接協会が認定する「溶接管理技術者」をご存知でしょうか。保有資格のひとつですが、
溶接管理技術者適格証明書
工場だけではなく、溶接に関する作業のある建設現場でも活用できます。

日本溶接協会のサイトには以下のとおりあります。
溶接管理技術者の資格は、溶接技術に関する技術知識と 施工及び管理に関する職務能力を持った技術者のための資格です。 工場認定あるいは官公庁における工事発注の際の必須条件として、 認証者保有又は、常駐を要求されております。
建築鉄骨をはじめ橋梁・圧力容器・造船・海洋構造物・重機械・化学プラント・発電設備等エネルギー施設など、あらゆる産業分野における溶接関係者各位に、取得されることをお勧めいたします。

特別級、1級、2級とあり、職務能力は以下のとおりです。
特別級:溶接技術に関する包括的技術知識と経験、及び施工・管理などに関する統括職務能力
1級:溶接技術に関する特定技術知識と経験、及び施工・管理などに関する専門職務能力
2級:溶接技術に関する基礎技術知識と経験。及び溶接施工・管理などに関する基本職務能力

たまに耳にする「名義人」とは?

たまに聞きませんか?
「○○建設はスーバーゼネコン○○の名義人だから」なんてことを。
ここで、「名義人」と言う言葉は、大株主とか経営に参加しているとかという意味ではありません。

現在はあまり使われませんが、いわゆる「長年にわたり信頼のおける協力業者」といった感じでしょうか。
協力業者の集まりの会がそれぞれの会社にあると思いますが、その中でもある程度の地位を持っている場合もあります。

現場に必要な統括管理って? 安衛法第29条〜32条

建設工事現場では複数の業者が一体となってひとつのものをつくりあげています。そのため、この統括管理が法律で必要となります。
001220 朝礼01

安衛法第29条(元方事業者の講ずべき措置等)
・法令違反しないよう指導、違反時は是正の指示
・土砂崩壊、機械転倒、感電、埋設物損傷等に対して技術指導等を実施

安衛法第30条(特定元方事業者等の講ずべき措置)
災防協の開催(協議組織の設置と運営)
・作業打合せ、工程打合せ(作業間の連絡調整)
・統責者・安責者の現場巡視(作業場の巡視)
・協力業者実施の教育に対する指導・援助
工程計画機械設備配置計画作成と協力業者への指導
・その他、労働災害防止するために必要な事項

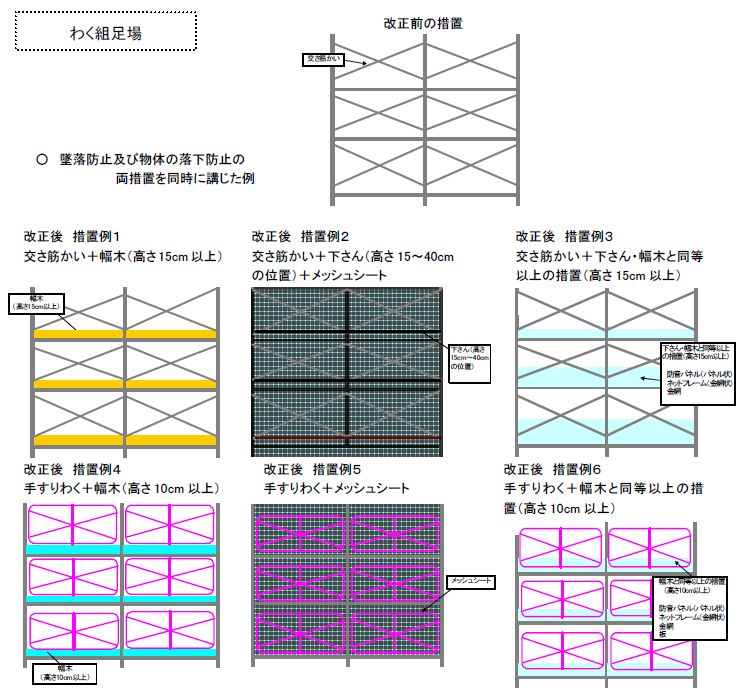

安衛法第31条(注文者の講ずべき措置)
足場や型枠支保工、作業構台などの建設物等に対して、
・注文者が積載荷重表示や点検の実施が必要
・系列以外の横並び協力業者に使用させる場合は元請が注文者として上記を実施

そして、安衛法第32条に協力業者(請負人)はこれらに従うこととあります。

これらは法律ですので守らなければ法違反として罰せられますのでご注意ください。

余談:特定元方事業者が複数あるときは、発注者がそのうちの1社を統括安全衛生管理義務者として指名しなければなりません。

【東京労働局】Webによる改正石綿障害予防規則(石綿則)セミナー

東京労働局より「Webによる改正石綿障害予防規則セミナー」がYouTubeに公開されています。
https://www.youtube.com/watch?v=0Iu5fuUJH-0
(令和3年3月末までの予定)
石綿則規制内容早見表 写真や動画による保存

石綿の基本から改定内容が分かりやすく解説されています。
・施行は令和2年10月から令和5年10月と幅広い
・石綿=吸入性粉じん、レベルの違い(1〜3)
・発注者の必要事項
・施工事業者の必要事項
・改正後、今までと異なる点
・一定規模の建物はすべて事前調査結果報告提出(令和4年4月施行)
・石綿調査の資格(令和5年10月施行)
・整形板等の除去工事に対する規制(令和2年10月施行)、切断時の養生
・写真や動画による作業の実施状況の記録(令和3年4月施行)

改正項目と施行時期のまとめ
施行時期の違い
プロフィール

山政睦実

建設業に携わり、現場の支援業務を行っています。
現場主義は、なるべく過去記事も整理しておりますが、古い内容が記載されている場合もございますので、確認をお願いいたします。
